市國控集團在建項目施工進展情況

  • 發布時間:2024-05-31

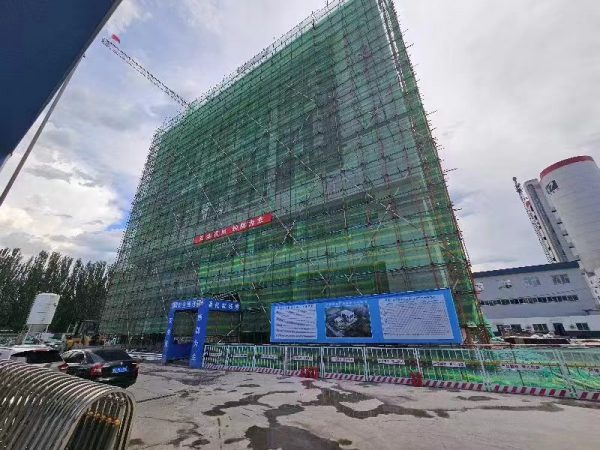

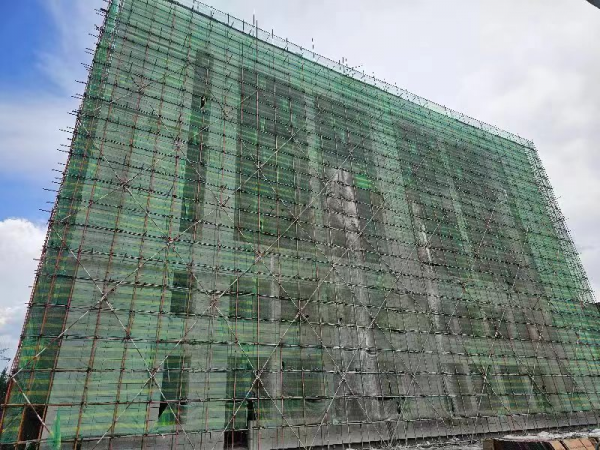

1、全民健身中心項目施工進展情況:按照市委市政府要求,市國控集團作為承德市全民健身中心項目建設和運營主體。項目位于承德市高新區西區J01-22-01地塊,土地性質為商業用地,規劃建設用地面積14.51畝,建筑面積9622.57平方米,項目包含多功能運動館、多功能健身館及配套設施等。該項目于2023年8月18日正式開工,經過市國資委及市國控集團共同克服困難,倒排工期,在確保工程質量和安全的前提下,2023年11月28日完成了全民健身中心主體建設封頂。


現階段全民健身中心項目正在進行裝修階段,外部裝修正在進行玻璃幕墻的安裝,內部裝修主要進行消防管道安裝空調安裝,內墻抹灰等工作。外部裝修工作6月中旬完成,內部裝修6月底完成,該項目計劃于7月底竣工。


下一步,市國控集團將按照市政府有關要求,積極推進該項目建設,確保早日達到投入使用標準。

2、羅漢山下文創園項目施工進展情況:按照承德市人民政府常務會會議紀要(〔2023〕22號)文件精神,由市國控集團出資對羅漢山下文創園項目進行出資建設,市國控集團已于2024年3月22日進場并組織施工。

截至目前,該項目4號、5號、6號樓,已完成主體改造工作,正進行清理工作。

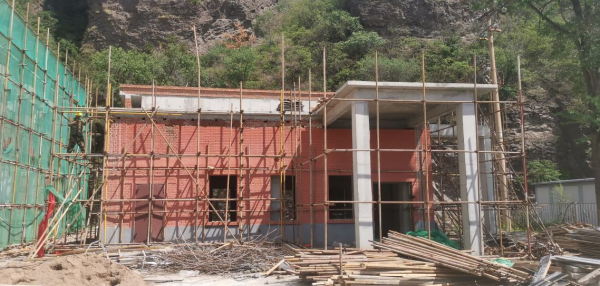

3號樓已完成屋面防水、保溫,正在進行屋面掛瓦施工。

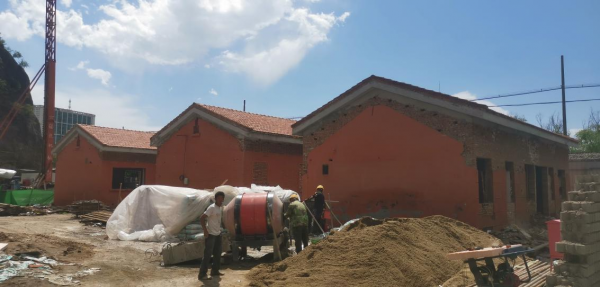

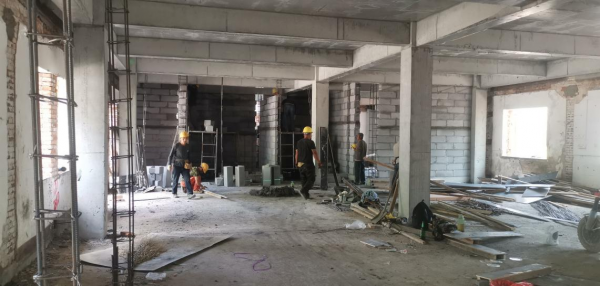

7號樓、8號樓,已完成屋面混凝土保護層施工,正在進行室內二次結構施工。

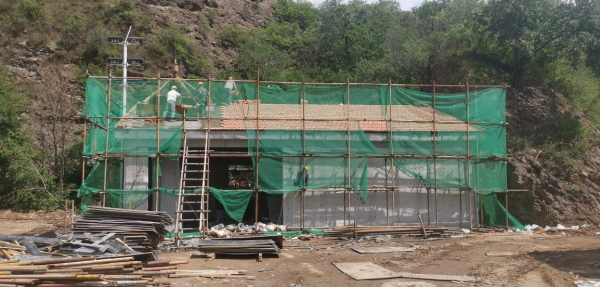

17號樓、18號樓,正進行屋面瓦片施工,17#外墻板安裝、18#外墻抹灰。

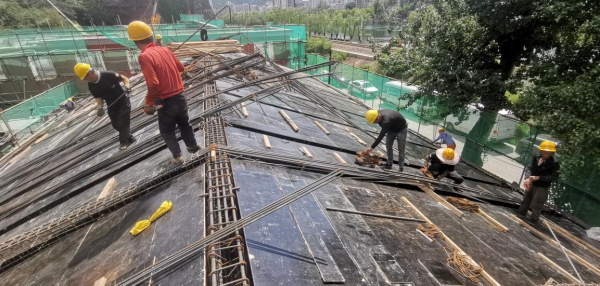

10號樓、15號樓,正在進行屋面鋼筋綁扎工作。
